Le présent document s’articule autour des
points suivants :
- la situation actuelle des travaux de la Mosquée
- l’évaluation du montant des travaux à financer pour finir le projet
Les travaux de la mosquée sont à l’arrêt depuis le mois de mars 2002, suite au
départ du chantier, de l’entreprise CONOSCE, qui était en charge de la
réalisation de l’essentiel des travaux restant à réaliser.
Suite à la défection de l’entreprise CONOSCE, les tentatives de reprise des
travaux restant à réaliser sont restées infructueuses pour diverses raisons. Il
est à noter que certains des travaux dont l’entreprise CONOSCE avait la charge,
n’avaient pas encore trouvé de financement au moment de l’arrêt des travaux.

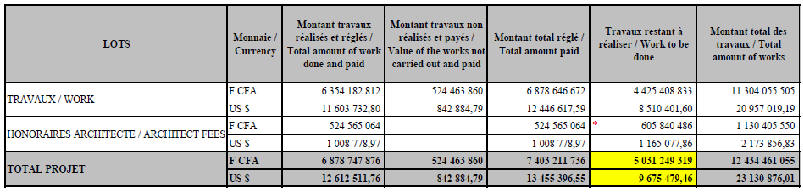

Le Tableau suivant résume la situation financière du projet.

|
